RACI-Diagramm erstellen: die 4 besten Tools und eine Vorlage

RACI-Diagramm erstellen: Anleitung in 5 Schritten, Vorlage zum Nachbauen und die 4 besten Tools – Miro, Asana, Monday und Excel im Vergleich.

Von Marielle Gantenberg
8 Min. Lesezeit

Das Wichtigste in Kürze

  • Ein RACI-Diagramm ordnet jeder Aufgabe zu, wer sie ausführt (Responsible), wer die Gesamtverantwortung trägt (Accountable), wer konsultiert wird (Consulted) und wer informiert wird (Informed).
  • Zum Erstellen reichen Aufgaben als Zeilen, Rollen als Spalten und je ein Buchstabe pro Schnittpunkt; pro Aufgabe gibt es genau ein „A“.
  • Excel eignet sich für einfache Vorlagen, Miro für die gemeinsame Arbeit am Whiteboard, Asana und Monday für die Verknüpfung mit Aufgaben und Projektstatus.
  • Ein RACI-Diagramm wirkt nur, wenn es mit allen Beteiligten abgestimmt und im Projektverlauf regelmäßig aktualisiert wird.

Das RACI-Diagramm beziehungsweise die RACI-Matrix ist eine grundlegende Managementmethode, um die Verantwortungsbereiche (Responsible, Accountable, Consulted, Informed) innerhalb von Teams zu klären. Mit diesem Hilfsmittel kann ein Projektleiter Rollen bestimmen und Aufgaben transparent zuordnen. Vor allem für das Management von komplexen Projekten ist der Einsatz der RACI-Matrix empfehlenswert. Sie dient der Projektleitung als visuelle Unterstützung, um die Zuständigkeiten aller Beteiligten im Blick zu behalten. In diesem Artikel stellen wir Ihnen 4 Tools vor, mit denen Sie ein RACI-Diagramm erstellen können.

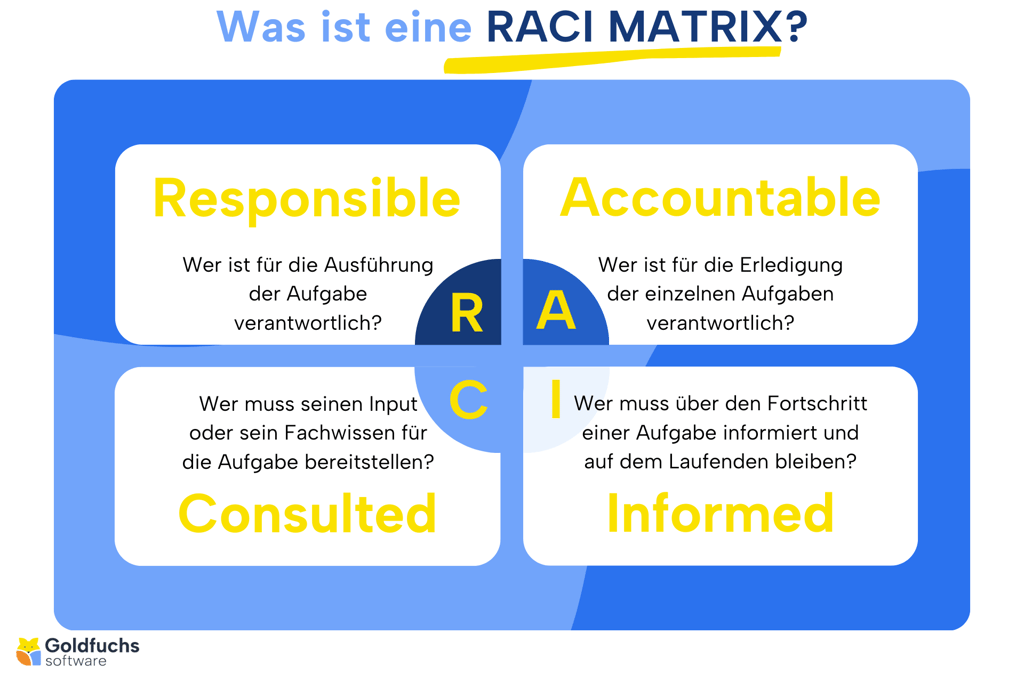

RACI-Matrix: die vier Rollen Responsible, Accountable, Consulted und Informed

Um ein RACI-Diagramm zu erstellen, gibt es verschiedene Hilfsmittel. Hier sind vier Beispiele:

Miro

Mit der schnellen und benutzerfreundlichen Onlineplattform Miro arbeiten Teams zusammen, egal, wo sich die einzelnen Mitglieder befinden. Auf dem interaktiven Whiteboard wird das RACI-Diagramm visuell abgebildet. Alle Teammitglieder können zusammen an der RACI-Matrix arbeiten und auf diese Weise die mit den Aufgaben und Rollen verbundenen Verantwortlichkeiten schnell anpassen. Zu den Funktionen von Miro gehören auch @-Erwähnungen und Kommentare, sodass bei der Zuordnung der Rollen zielführend kommuniziert werden kann und alle Beteiligten hilfreiche Rückmeldungen geben können.

Mit dieser Software für Online-Projektmanagement kann man Brainstormings durchführen sowie Organigramme, Zeitleisten oder Ishikawa-Diagramme erstellen. Miro unterstützt außerdem gemeinsame Besprechungen im Team, etwa per Bildschirmfreigabe in Videokonferenzen. Anwendungen wie Jira, Trello und Zoom können ebenfalls integriert werden, um Projekte ganzheitlich und stimmig zu managen.

Asana

Die Plattform Asana hebt sich durch ihre Einfachheit ab. Mit ihrer Hilfe können Teammitglieder übersichtlich zusammenarbeiten, alle Aufgaben und Tätigkeiten verfolgen und so die gesteckten Projektziele erreichen. Zu den zahlreichen Funktionen von Asana gehört die einfache Erstellung und Integration eines RACI-Diagramms.

Asana bietet Ihnen die Möglichkeit, benutzerdefinierte Felder für die verschiedenen Rollen anzulegen. Ist das RACI-Diagramm einmal definiert, überwachen Sie mit Asana die verschiedenen Phasen des Projekts und verfolgen den Fortschritt jeder Aufgabe in Echtzeit. Auf diese Weise können Sie Zuständigkeiten bei Bedarf anpassen, zum Beispiel, wenn der Zeitplan nicht eingehalten wird oder eine zusätzliche Unterstützung notwendig wird. Ein aktualisierter Status und Kommentare zu den Aufgaben stellen sicher, dass alle Beteiligten über den aktuellen Stand und über Änderungen auf dem Laufenden sind. Mit dieser Plattform haben Sie ein Projekt in allen Phasen im Griff, vor allem, da Sie es mit anderen Managementressourcen verknüpfen können (Berichte erstellen, Anwendungen einbinden, Kalender usw.).

Monday

Monday ist eine vielseitige Plattform für Projektmanagement, die sich an die verschiedenen Anforderungen von Teams anpassen lässt und sowohl für einfache als auch für komplexe Projekte geeignet ist. Anwender finden bei Monday eine umfangreiche Vorlagenbibliothek; farbige Statusspalten zeigen jederzeit den Stand eines Projekts. Sie können eine Vorlage für ein RACI-Diagramm übernehmen und sie an Ihre individuellen Anforderungen anpassen.

Monday ermöglicht Ihnen, ein Projekt in logische Abschnitte zu gliedern und gemäß der RACI-Methode die entsprechenden Verantwortungsbereiche und Rollen zuzuordnen. Anschließend tragen Sie an den Schnittpunkten die verantwortlichen Personen ein. Durch die Möglichkeit, eine Aufgabe oder spezifische Aktivität zu kommentieren und Dateien zu teilen – sowohl intern als auch extern – unterstützt Monday eine transparente Zusammenarbeit.

Nahezu jede Funktion dieses Tools lässt sich anpassen, sodass Sie ein RACI-Diagramm erstellen können, das Ihr Projekt exakt abbildet. Mit Monday können Sie klar festlegen, inwieweit jeder Beteiligte in die Ausführung einer Aufgabe involviert ist. Alle notwendigen Akteure sind einbezogen, sodass es nicht zu Unklarheiten während des Prozesses kommt.

Excel

Das bekannte Tabellenkalkulationsprogramm Excel zeichnet sich ebenfalls durch seine vielseitige Verwendbarkeit für Rollendiagramme innerhalb von Teams aus. Die Software eignet sich für weit mehr als „nur“ die Auswertung von Zahlen. Sie ist ein grundlegendes Hilfsmittel, um Verantwortlichkeiten im Rahmen von komplexen Projekten zu verdeutlichen, denn mithilfe ihrer Tabellenstruktur lässt sich ganz einfach eine RACI-Matrix erstellen.

Eine der wichtigsten Stärken von Excel ist die Möglichkeit, das Diagramm individuell zu gestalten. Sie können die Rolle jedes Teammitglieds festlegen und je nach Zuständigkeit unterschiedliche Farben zuweisen. Das erleichtert die Übersicht über den Projektfortschritt. Darüber hinaus können Sie in den Zellen detaillierte Kommentare hinterlegen und auf diese Weise den Akteuren präzise Informationen zu deren Aufgaben vermitteln. Damit das Diagramm übersichtlich bleibt, sollten Sie sich jedoch knapp fassen und die Tabelle regelmäßig aktualisieren, um den aktuellen Stand des Projektes abzubilden.

Wie erstelle ich ein RACI-Diagramm? Anleitung und Vorlage

Unabhängig vom Tool erstellen Sie ein RACI-Diagramm in fünf Schritten (vgl. Atlassian):

  1. Aufgaben auflisten: Tragen Sie alle Arbeitspakete oder Meilensteine als Zeilen ein, möglichst in der Reihenfolge des Projektablaufs.
  2. Rollen festlegen: Tragen Sie die Beteiligten oder Rollen als Spalten ein.
  3. Buchstaben vergeben: Setzen Sie in jede relevante Zelle R, A, C oder I.
  4. Diagramm prüfen: Jede Aufgabe braucht mindestens ein R und genau ein A; zu viele C verlangsamen Entscheidungen.
  5. Abstimmen und pflegen: Besprechen Sie das Diagramm mit allen Beteiligten und aktualisieren Sie es bei Änderungen im Projekt.

So sieht eine einfache RACI-Vorlage am Beispiel einer Software-Einführung aus:

AufgabeProjektleitungIT-AbteilungFachbereichKey-User
Anforderungen erfassenACRC
System konfigurierenARCI
Anwenderschulung durchführenACIR
Go-live freigebenARCI

Diese Tabelle können Sie direkt in Excel nachbauen oder eine fertige Vorlage nutzen, etwa die kostenlose RACI-Diagrammvorlage für Confluence.

Zusammenfassung

Das RACI-Diagramm ist ein sehr praktisches Hilfsmittel für das Projektmanagement. Zur Erstellung eines solchen Diagramms stehen Ihnen verschiedene Plattformen und Programme zur Verfügung. Miro zeichnet sich dadurch aus, dass es durch die visuelle Darstellung eine reibungslose Zusammenarbeit fördert, während die Plattform für Projektmanagement Asana die Erstellung individueller RACI-Diagramme vereinfacht.

Monday ist durch die Vorlagenbibliothek ein sehr vielseitiges Hilfsmittel, das die Zuordnung der Rollen innerhalb von Teams erleichtert. Unterschätzen Sie auch den Stellenwert von Excel nicht, denn diese Software bietet ebenfalls eine gute Unterstützung bei der Verwaltung von Aufgaben und Rollen und bei der Erstellung einer RACI-Matrix. Im Rahmen des Projektmanagements ermöglicht Excel eine individuell gestaltete und damit klare Darstellung der Zuständigkeiten. Gleichzeitig können detaillierte Kommentare hinterlegt werden.

Die Wahl des richtigen Tools hängt von den spezifischen Anforderungen Ihres Projektes und Ihren persönlichen Vorlieben beim Projektmanagement ab. Egal, welches Hilfsmittel Sie auch nutzen, achten Sie stets auf eine klare Darstellung und eine regelmäßige Aktualisierung. Auf diese Weise können Sie die Verantwortlichkeiten innerhalb Ihres Projektteams wirksam managen.

Typische Fehler beim Erstellen eines RACI-Diagramms

Ein RACI-Diagramm schafft nur dann Klarheit, wenn es sauber aufgebaut ist. Diese Fehler treten in der Praxis besonders häufig auf (vgl. CIO.de):

  • Mehrere A pro Aufgabe: Wenn mehrere Personen die Gesamtverantwortung tragen, werden Entscheidungen langsam und strittig.
  • Kein R oder kein A: Dann treibt niemand die Aufgabe voran oder niemand steht für das Ergebnis ein.
  • Zu viele C: Wer alle konsultiert, verlangsamt das Projekt. Oft genügt es, Beteiligte zu informieren.
  • Jede Zelle gefüllt: Nicht jede Person muss an jeder Aufgabe beteiligt sein. Leere Zellen sind ausdrücklich erlaubt.
  • Keine Abstimmung: Wird das Diagramm nicht mit den Beteiligten besprochen und vereinbart, bleibt es ein Dokument ohne Wirkung.
  • Keine Verbindung zum Projektablauf: Orientieren sich die Zeilen nicht an den Projektphasen, bleiben strukturelle Lücken leicht unentdeckt.
  • Keine Pflege: Ändern sich Team oder Aufgaben, muss auch das RACI-Diagramm angepasst werden.

Wenn Sie ein „S“ für unterstützende Personen benötigen, lohnt sich ein Blick auf die Erweiterung zur RASCI-Matrix.

Häufig gestellte Fragen

Was ist der Unterschied zwischen RACI-Diagramm und RACI-Matrix?

Es gibt keinen inhaltlichen Unterschied: RACI-Diagramm, RACI-Matrix und RACI-Chart bezeichnen dieselbe Methode. Gemeint ist eine Tabelle, in der Aufgaben in den Zeilen und Rollen in den Spalten stehen. An den Schnittpunkten legen die Buchstaben R, A, C und I fest, wer eine Aufgabe ausführt, wer sie verantwortet, wer konsultiert wird und wer informiert wird. Eine ausführliche Erklärung finden Sie in unserem Beitrag zur RACI-Matrix.

Wofür steht RACI auf Deutsch?

RACI steht für Responsible, Accountable, Consulted und Informed. Auf Deutsch heißt das: R = zuständig bzw. durchführend, A = verantwortlich im Sinne der Gesamtverantwortung und Freigabe, C = konsultiert, also vor einer Entscheidung um Rat gefragt, I = informiert über Fortschritt oder Ergebnis. Im Deutschen wird die Methode daher auch als Verantwortlichkeitsmatrix oder Zuständigkeitsmatrix bezeichnet.

Kann ich ein RACI-Diagramm in Excel erstellen?

Ja, Excel ist eines der einfachsten Werkzeuge für ein RACI-Diagramm. Legen Sie Aufgaben als Zeilen und Rollen als Spalten an, tragen Sie R, A, C oder I ein und nutzen Sie die bedingte Formatierung, um die Buchstaben farblich hervorzuheben. Für verteilte Teams sind kollaborative Tools wie Miro oder Asana oft praktischer, weil alle Beteiligten gleichzeitig am RACI-Diagramm arbeiten können.

Welche Software hilft, Rollen und Verantwortlichkeiten zu klären?

Für die Klärung von Rollen und Verantwortlichkeiten eignen sich Whiteboard-Tools wie Miro, Projektmanagement-Software wie Asana oder Monday und klassische Tabellenkalkulationen wie Excel. Viele dieser Tools bieten fertige RACI-Vorlagen. Entscheidend ist weniger die Software als die Disziplin: genau ein „A“ pro Aufgabe, klare Abstimmung mit allen Beteiligten und regelmäßige Aktualisierung.

Wann lohnt sich ein RACI-Diagramm?

Ein RACI-Diagramm lohnt sich vor allem bei Projekten mit vielen Beteiligten aus verschiedenen Abteilungen, etwa bei einer Software-Einführung, einer Reorganisation oder einem Change-Projekt. Es verhindert Doppelarbeit und Zuständigkeitslücken und beschleunigt Entscheidungen. Bei kleinen Teams mit klaren Aufgaben ist der Aufwand dagegen oft größer als der Nutzen.
