RICE Scoring ist eine Methode zur Priorisierung von Produktfeatures und Projekten, die beim Softwarehersteller Intercom entstanden ist. Jede Idee wird nach vier Kriterien bewertet: Reach (Reichweite), Impact (Wirkung), Confidence (Zuversicht) und Effort (Aufwand). Der RICE-Score ergibt sich aus Reach × Impact × Confidence ÷ Effort. Je höher der Wert, desto höher die Priorität.
Das Wichtigste in Kürze
- RICE steht für Reach, Impact, Confidence und Effort; die Methode wurde bei Intercom entwickelt und von Sean McBride im Intercom-Blog beschrieben.
- Formel: RICE-Score = (Reach × Impact × Confidence) ÷ Effort. Ein hoher Score bedeutet viel Wirkung pro investierter Arbeitszeit.
- Intercom nutzt feste Skalen: Impact von 0,25 (minimal) bis 3 (massiv), Confidence mit 100, 80 oder 50 Prozent, Effort in Personenmonaten.
- RICE berücksichtigt weder Abhängigkeiten noch Pflichtanforderungen oder die Produktstrategie; deshalb wird es oft mit MoSCoW oder dem Kano-Modell kombiniert.
Das RICE Scoring Model ist ein Priorisierungsframework für Projekte und Produktfeatures. Es hilft dabei, Projekten Prioritäten zuzuweisen, um strategische Entscheidungen zu vereinfachen. Auf diese Weise können Projektbeteiligte Produktideen strukturieren und bewerten und die Produkt-Roadmap effizienter verwalten. Das RICE-Scoring-Modell kann sehr einfach umgesetzt werden und gehört daher zu den bekanntesten Produktmanagement-Frameworks in modernen Unternehmen.
Im Übrigen lässt sich dieses Priorisierungsmodell problemlos in agile Methoden wie Scrum integrieren, mit denen Projekte im Laufe der Zeit kontinuierlich angepasst werden, sodass die Produktziele stets an den Kundenbedürfnissen ausgerichtet sind.
Die Anwendung des RICE-Scoring-Modells in Unternehmen
Die Umsetzung des RICE-Scoring-Modells basiert auf vier Schlüsselkriterien, mit denen Produktmanager fundierte Prioritätsentscheidungen treffen. Das unterstützt eine strategisch stimmige Projektsteuerung.
1. Reach (Reichweite)
Unter der Reichweite versteht man die Anzahl der Kunden, die innerhalb eines festgelegten Zeitraums, etwa eines Quartals, von einem Feature betroffen sind. Der Wert macht also eine Aussage über den Stellenwert des Projektes. Generell priorisiert man eher Vorhaben, die mehr Kunden betreffen, weil der zu erwartende Nutzen dann größer ist. Das Kriterium muss anhand der vorhandenen Daten (neue Registrierungen pro Monat, Seitenaufrufe, aktive Kunden usw.) quantifizierbar sein.
Soll beispielsweise die Produktakzeptanz steigen, erhält ein Onboarding-Feature, das pro Quartal 5.000 Nutzer erreicht, einen Reach-Wert von 5.000.
2. Impact (Auswirkung)
Mit diesem Kriterium schätzt man ab, welche Auswirkung ein Feature auf die User Experience hat: Hat es nur geringe Auswirkungen oder führt es zu einer umfassenden Änderung im Verhalten der Nutzer? Intercom bewertet die Wirkung auf einer festen Skala: 3 (massiv), 2 (hoch), 1 (mittel), 0,5 (gering) und 0,25 (minimal).
Ein hoher Wert heißt, dass das Feature umfassende Auswirkungen im positiven Sinn haben kann (z. B. eine höhere Konversionsrate oder eine bessere Nutzerbindung).
Vom UX-Redesign einer Website erwartet man beispielsweise eine Steigerung der Nutzerzufriedenheit und eine Reduzierung der Abwanderungsrate (Churn Rate). In diesem Fall kann der Impact-Wert bei 2 oder 3 liegen.
3. Confidence (Zuversicht)
Das Kriterium Zuversicht bezieht sich darauf, wie verlässlich die Schätzungen für Reichweite, Auswirkung und Aufwand tatsächlich sind. Basieren die Werte auf konkreten Daten (z. B. Anwendertests, Marktstudien), dann ist die Einschätzung belastbar. Beruht sie nur auf Intuition oder wenigen Rückmeldungen, ist die Zuversicht entsprechend geringer. Intercom verwendet drei Stufen: 100 % (hoch), 80 % (mittel) und 50 % (gering); Werte unter 50 % gelten als reine Spekulation.
Sprechen mehrere Datenanalysen für ein neues Feature, wird die Zuversicht mit 100 % bewertet; stützt sich eine Idee nur auf eine kleine Befragung, eher mit 50 %.
4. Effort (Aufwand)
Für die Implementierung eines Features muss der dafür erforderliche Aufwand konkret bestimmt werden. Gemessen wird er in Personenmonaten, also in der Arbeit, die eine Person in einem Monat leisten kann. Durch diesen Indikator können die Prioritäten ausgewogen bestimmt und eine übermäßige Bindung von Ressourcen zum Nachteil von rentableren Projekten verhindert werden.
Während eine kleine Verbesserung der User Experience eines Produkts beispielsweise 0,5 Personenmonate erfordert, benötigt man für die komplette Überarbeitung unter Umständen 4 Personenmonate. „Effort“ ist daher ein wichtiges Kriterium, um den erwarteten Nutzen eines Projektes und die dafür erforderlichen Ressourcen gegeneinander abzuwägen.
RICE Scoring: Berechnung und Anwendung im Rahmen der Produkt-Roadmap

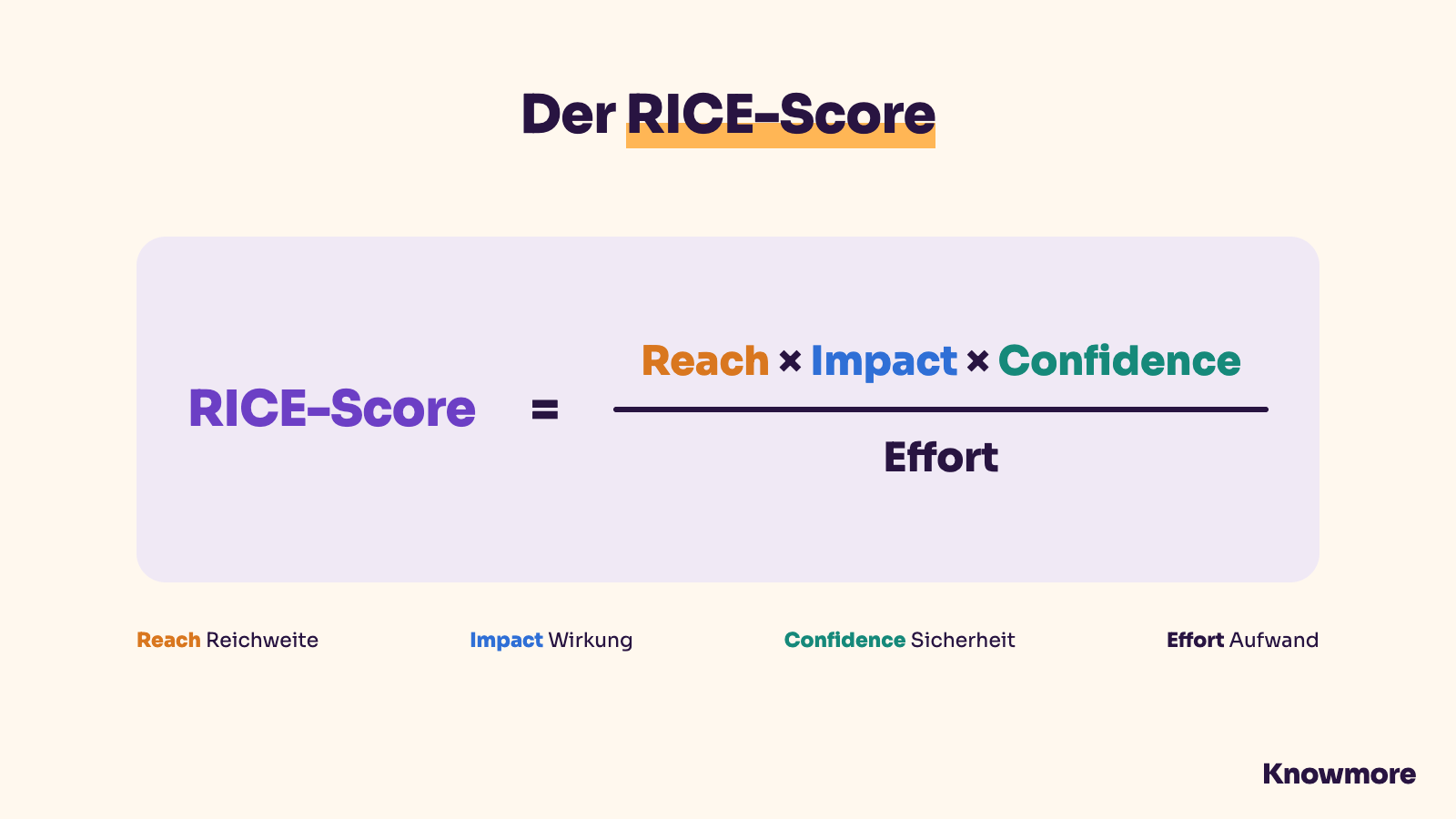

Die Berechnung des RICE-Scores erfolgt mit folgender Formel:
Bei einem Projekt oder Feature, das eine Reichweite von 1.000 Personen pro Quartal und eine Auswirkung von 3 hat, dessen Zuversichtswert bei 80 % liegt und dessen Aufwand auf 2 Personenmonate geschätzt wird, beträgt der RICE-Score 1.200 (1.000 × 3 × 0,8 ÷ 2).
Ist das RICE-Scoring für alle Projekte bzw. Features erstellt, bestimmt man auf dieser Basis, welche davon prioritär umgesetzt werden. Ein hoher Wert bedeutet eine hohe Priorität, während ein niedriger Wert das Vorhaben weniger dringend macht.
Erstellen Sie die Produktplanung mithilfe dieser Scores, um ein ausgewogenes Verhältnis zwischen verschiedenen strategischen Ansätzen zu erzielen:
- Quick Wins (schnelle Erfolge): Features mit großer Auswirkung und geringem Aufwand, die schnell umgesetzt werden können.
- Strategische Projekte: Wichtige Vorhaben, die mehr Ressourcen binden, aber eine hohe Rendite versprechen.
- Zweitrangige Maßnahmen: Projekte mit einem niedrigen RICE-Score, die aufgeschoben werden können.
Wichtig: Der Score ist eine Entscheidungshilfe, kein Automatismus. Prüfen Sie die Reihenfolge immer gegen Abhängigkeiten, Pflichtanforderungen und die Produktstrategie. Insofern sollte man das RICE-Scoring-Modell immer in Verbindung mit anderen Analysetools einsetzen und auf diese Weise die Produkt-Roadmap des Unternehmens verfeinern.
RICE-Score berechnen: Beispiel mit drei Features
Die Formel lautet: RICE-Score = (Reach × Impact × Confidence) ÷ Effort. Reach zählen Sie als Personen oder Ereignisse pro Zeitraum, etwa pro Quartal. Impact bewerten Sie auf der Skala von Intercom: 3 = massiv, 2 = hoch, 1 = mittel, 0,5 = gering, 0,25 = minimal. Confidence geben Sie mit 100 %, 80 % oder 50 % an, Effort in Personenmonaten.
Angenommen, ein Produktteam bewertet drei Ideen für ein internes HR-Portal (fiktive Werte):
| Feature | Reach pro Quartal | Impact | Confidence | Effort | RICE-Score |
|---|---|---|---|---|---|
| Interaktive Hilfe beim Urlaubsantrag | 4.000 | 1 | 80 % | 1 | 3.200 |
| Single Sign-on für das Portal | 6.000 | 0,5 | 100 % | 2 | 1.500 |
| Neues Auswertungs-Dashboard | 500 | 2 | 50 % | 3 | 167 |
Die interaktive Hilfe erreicht viele Nutzer mit wenig Aufwand und landet deshalb vorn, obwohl ihre Wirkung pro Person nur mittel ist. Das Dashboard hat zwar eine hohe Wirkung, betrifft aber wenige Nutzer, ist unsicher und aufwendig. Nutzen Sie den Score als Diskussionsgrundlage: Gesetzliche Vorgaben oder technische Abhängigkeiten können eine andere Reihenfolge erzwingen.
Einschränkungen des RICE-Scoring-Modells
Obwohl das RICE-Scoring-Modell sehr effektiv für eine strukturierte Priorisierung ist, hat es auch seine Grenzen. Es berücksichtigt keine Abhängigkeiten zwischen Funktionen oder übergeordnete strategische Ziele. Für optimale Ergebnisse sollte es zusammen mit anderen Priorisierungsmethoden verwendet werden, um eine umfassende Produkt-Roadmap zu erstellen.
Alternativen zum RICE-Scoring-Modell
Je nach den Zielen Ihres Teams und den verfügbaren Daten könnten Sie alternative Priorisierungsmethoden in Betracht ziehen:
- MoSCoW-Methode: Ordnet Anforderungen den Kategorien Must have, Should have, Could have und Won’t have zu. Ideal für agile Teams, die schnelle Entscheidungen treffen müssen.
- Kano-Modell: Ordnet Funktionen nach ihrer Wirkung auf die Kundenzufriedenheit ein – Basismerkmale, Leistungsmerkmale und Begeisterungsmerkmale.
- ICE-Scoring-Modell: Eine einfachere Version von RICE, die Impact (Auswirkung), Confidence (Zuversicht) und Ease (Einfachheit der Umsetzung) bewertet und auf Reach (Reichweite) verzichtet. Dies kann nützlich sein, wenn keine Reichweitendaten verfügbar sind.
Fazit: Warum das RICE-Scoring-Modell verwenden?
Das RICE-Scoring-Modell ist ein bewährtes Framework zur Priorisierung von Produktfunktionen. Durch die Kombination datengestützter Metriken – Reach, Impact, Confidence und Effort – ermöglicht es Produktmanagern, bessere Entscheidungen zu treffen und Ressourcen effektiv einzusetzen.
Die Nutzung des RICE-Scoring-Modells hilft Teams, fokussiert zu bleiben, sich an den Geschäftszielen auszurichten und das strategische Management ihrer Produkt-Roadmap insgesamt zu verbessern.
Häufig gestellte Fragen
Wer hat das RICE-Scoring entwickelt?
Das RICE-Scoring wurde beim Softwarehersteller Intercom entwickelt, um Produktideen vergleichbar zu machen und Bauchentscheidungen zu vermeiden. Sean McBride hat die Methode im Intercom-Blog beschrieben, einschließlich der Skalen für Impact und Confidence. Seitdem gehört RICE zu den bekanntesten Priorisierungsmethoden im Produktmanagement.
Welche Skalen verwendet das RICE-Scoring?
Beim RICE-Scoring wird Reach als Zahl der betroffenen Personen oder Ereignisse pro Zeitraum geschätzt, etwa pro Quartal. Impact folgt einer festen Skala von 3 (massiv) über 2, 1 und 0,5 bis 0,25 (minimal). Confidence wird mit 100 % (hoch), 80 % (mittel) oder 50 % (gering) angesetzt. Effort wird in Personenmonaten angegeben, also der Arbeit, die eine Person in einem Monat leisten kann.
Was ist der Unterschied zwischen RICE und ICE?
ICE, bekannt gemacht von Sean Ellis, bewertet Ideen nach Impact, Confidence und Ease, also der Einfachheit der Umsetzung, jeweils auf einer Skala von 1 bis 10 (ProductPlan). Reach fehlt, und statt durch den Aufwand zu teilen, fließt die Einfachheit direkt als Faktor ein. ICE ist schneller und eignet sich für Experimente im Growth-Marketing. RICE ist genauer, wenn Sie belastbare Daten zur Reichweite haben.
Wann eignet sich das RICE-Scoring nicht?
Das RICE-Scoring stößt an Grenzen, wenn Anforderungen gesetzlich vorgeschrieben oder technisch zwingend sind, wenn Features voneinander abhängen oder wenn kaum Daten für Reach und Impact vorliegen. Auch strategische Wetten mit kleiner Anfangsreichweite schneiden schlecht ab. In solchen Fällen legen Sie den Umfang besser zuerst mit der MoSCoW-Methode fest und nutzen RICE nur für die Reihenfolge innerhalb einer Kategorie.
